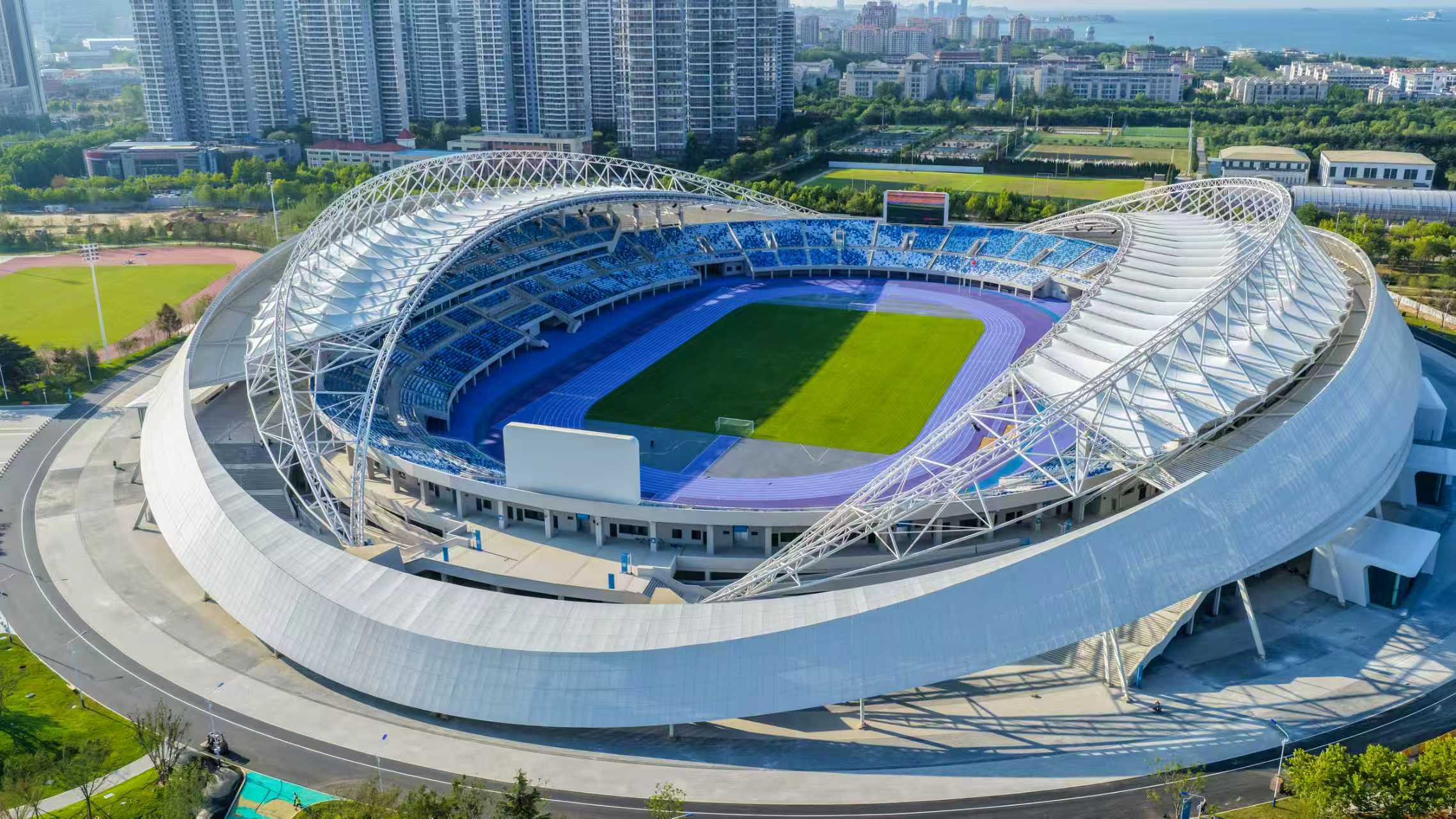

今年7月,焕然一新的烟台体育公园(一期)正式对外开放,45天完成全套施工图设计与审图、3天完成大面积拆除、7天实现幕墙规模化吊装,4个月时间进场施工并全面竣工,“齐鲁超赛”两场比赛吸引观赛游客超5.2万人次,创下新纪录,获得市挂图作战总指挥部二季度“流动红旗”……
这些超越常规的“蓝天速度”背后,是一支敢打敢拼、敢打硬仗的队伍——蓝天城投“决战630”党员突击队,他们以铁军担当带领全员“啃下”了老旧场馆改造“硬骨头”。
把党旗插在最前沿:
全员攻坚锁定交付节点
去年11月底,投用23年的烟台体育公园(一期)提升改造工程正式启动。项目涵盖结构加固、设施迭代、智慧化升级、新建配套等近20项专业工程。原始图纸不全、地下管线不明、钢结构老化,老旧场馆改造比新建至少难一倍,但2026年7月齐鲁足球超级联赛主场赛事已定,按时保质竣工投用成为不可退让的“硬命令”。
重任当前,蓝天集团党委迅速作出部署:将体育公园改造作为年度“重点攻坚任务”,明确提出“决战630”目标。
在集团党委统筹下,蓝天城投集团党委第一时间成立“决战630”党员突击队,由20余名先锋党员带动30余名骨干职工组成,同步设立党员示范岗、党员责任区,发出“决战决胜630”动员令。全体队员取消休假,打破部门界限,编组为投资决策、规划设计、招标采购、工程建设四个攻坚班,并配套成立综合协调组,集中力量、集中火力发起总攻。
党员冲在前:
极限工期跑出建设加速度

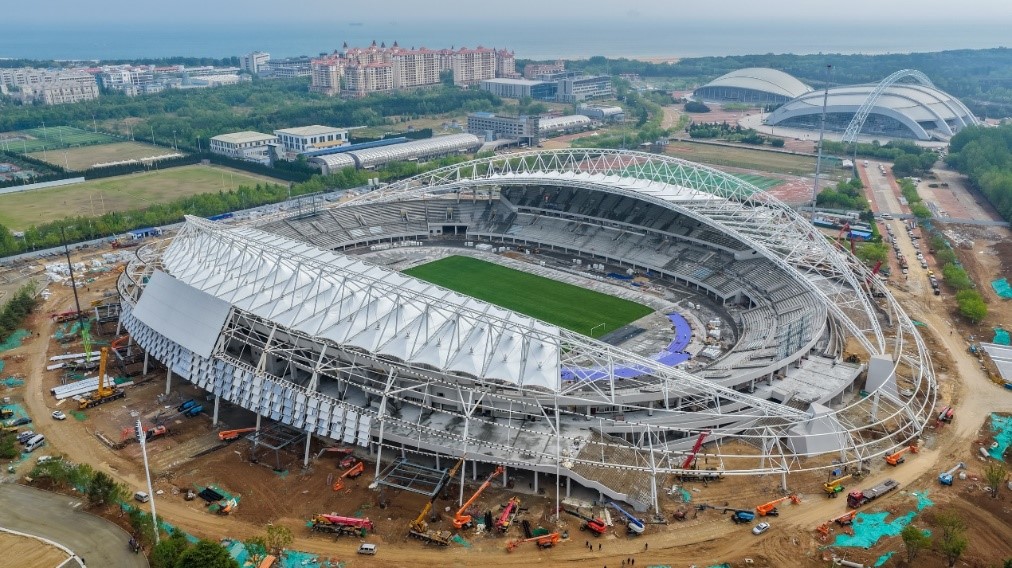

深冬烟台,寒风刺骨,烟台体育公园工地24小时轮班作战。突击队员们分段施工、多线并行,“行军床、简易餐、安全帽”成为日常标配。春节假期不停工,正月十五过后场区全面封闭,3.4万套老旧看台座椅快速拆除清运。室内翻新、环梁加固、幕墙施工、苗木迁移、管网改造……数十道工序压茬推进。

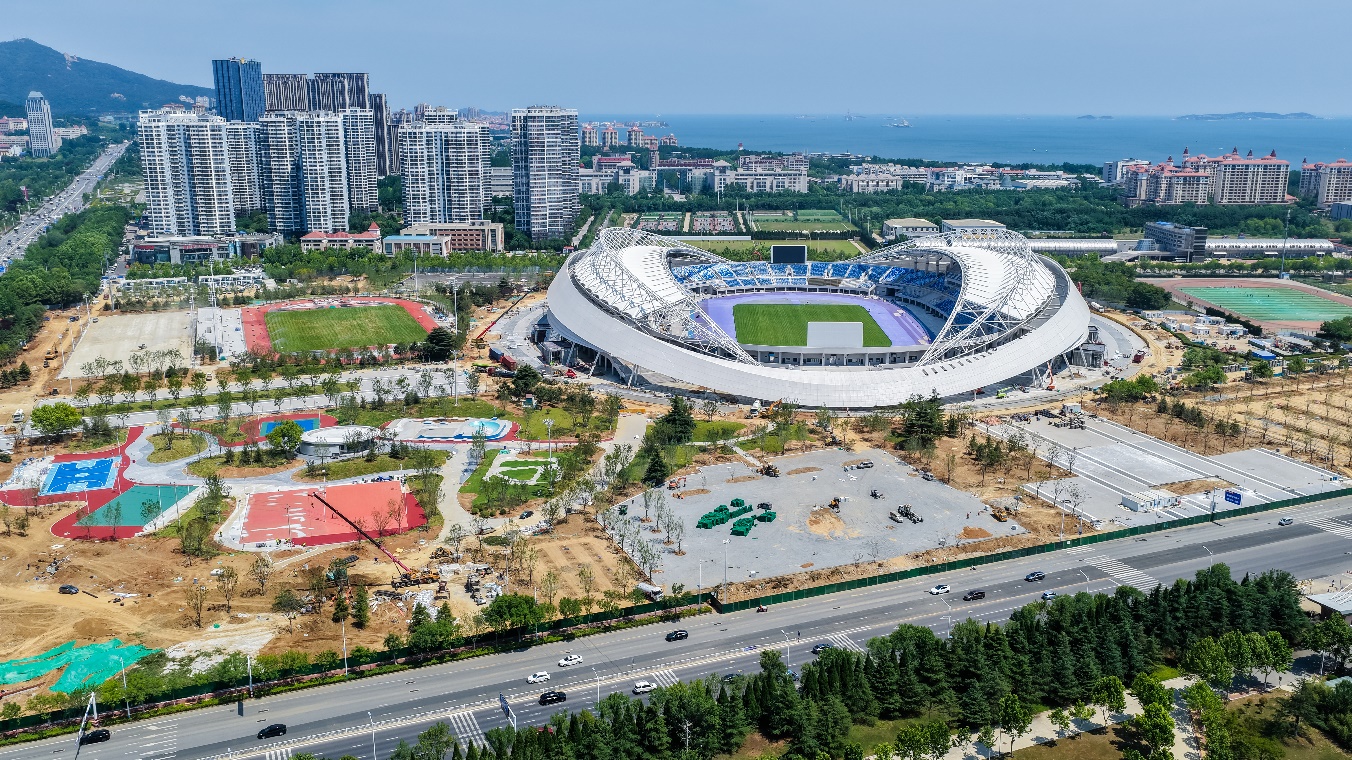

队员们日夜驻场,长期加班到深夜,舍小家顾大局,连续150余天扎根一线,正是靠着这种作风,项目整体按进度施工,幕墙钢结构主体、场馆加固工程率先完工,室内精装、景观绿化、智能系统安装同步收尾,6月30日顺利完成全部建设、验收工作,按期实现竣工交付。
啃最硬的“骨头”:
蓝天体系协同攻坚
老旧场馆改造处处是难啃的“硬骨头”:管线杂乱、结构老化、工艺复杂,近20个专项交叉作业,相比常规工程,复杂程度和施工量均翻一倍,质量、安全、工期三重压力同步叠加。
蓝天集团党委在资金、资源、政策上给予全力保障,确保“工期再紧标准不降,任务再重质量不松”。各党员攻坚班组迎难而上、靶向发力:规划设计班组反复论证钢结构检测、风洞试验、管线探测等关键技术;招标采购班组提前锁定优质供应商,压缩采购周期;工程建设班组科学排布施工计划,落实每日巡查、每周联检,同步推进智能场馆、LED大屏、泛光照明、智慧运维系统集成;综合协调组强化专班衔接,全力提供各类后勤支援。
在党员骨干示范带动下,项目接连攻克结构加固、幕墙翻新、管网迁改等难关。验收专家评价:“如此大规模、高质量的快速推进,在全省少见,堪称城市更新典范。”
市场化思维:
以蓝天之力赋能城市未来
“坚持市场导向”“运营前置”“文体商旅统筹考虑”,是蓝天集团党委在体育公园改造项目中坚持的原则和实践路径。
项目建设期间,蓝天集团党委就与阿里集团旗下核心控股体育产业平台——橙狮体育公司实现携手合作,迈出市场化运营“关键一步”,推动体育热度向市场增量高效转化。配套建成的多类运动场地与智慧场馆系统,全天候面向市民开放,打造赛事文旅融合场景,持续拉动体育消费。继“齐鲁超赛”后,8至10月还将连续推出“潮音风暴”等3场大型演唱会,多位知名歌手登台献艺,各类演出、会展活动陆续排期落地,将成为港城大型演艺新地标。
从寒冬图纸攻坚到春日全速施工,再到盛夏全面投用,蓝天城投“决战630”党员突击队昼夜攻坚,在极限工期下按期高质量完成改造任务,以建成投用、赛事落地、市场运营的实打实成果,彰显国企服务港城民生发展的责任担当。
